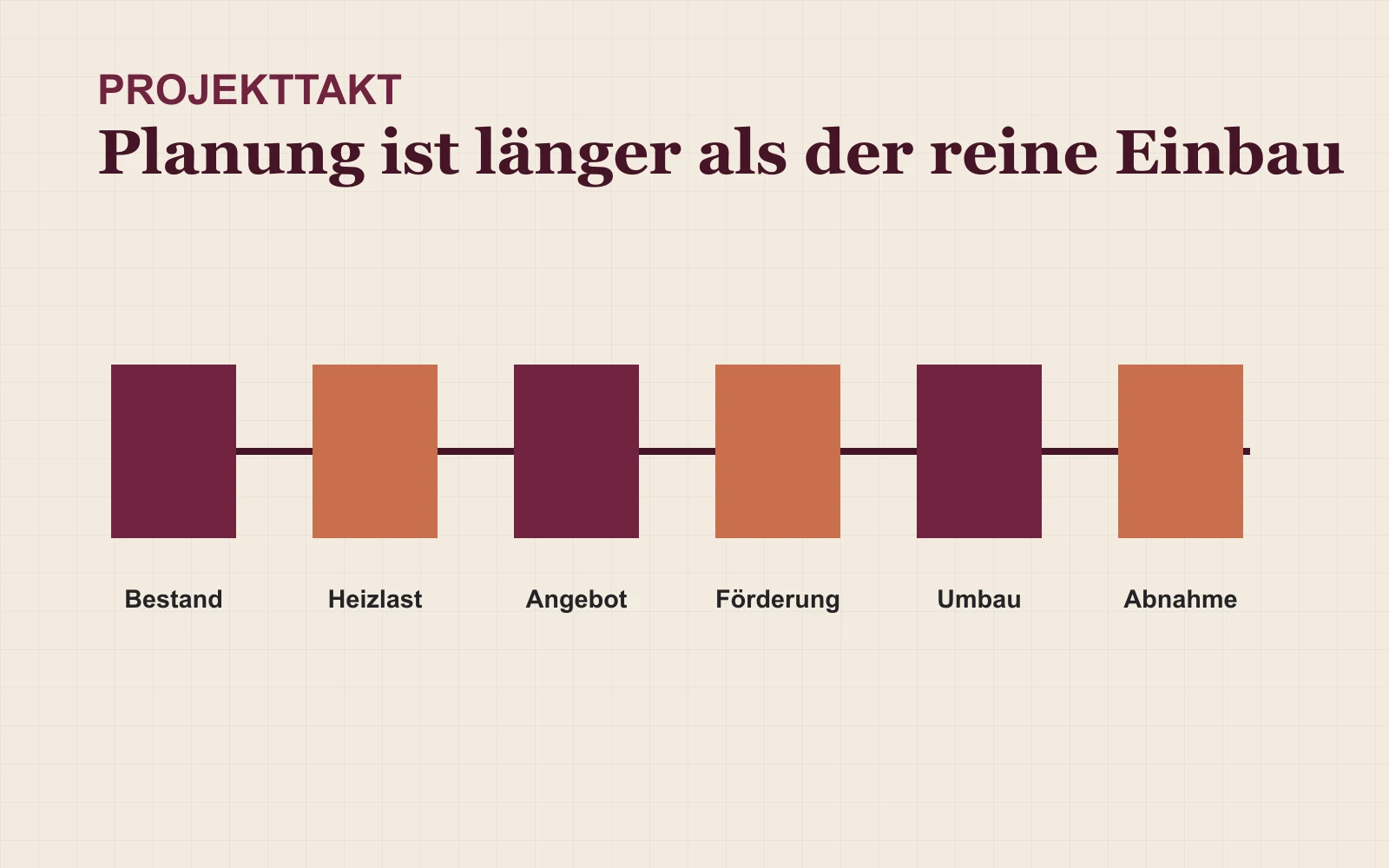

Phase 1: Ausgangslage und Ziel definieren
Erfassen Sie bestehenden Wärmeerzeuger, Verbrauch, beheizte Fläche, Warmwasser, Heizflächen, Störungen und bekannte Sanierungspläne. Formulieren Sie das Ziel: vollständiger Wechsel, befristete Hybridlösung oder zunächst eine Machbarkeitsprüfung. Ohne Ziel wird jede Produktempfehlung zur zufälligen Antwort.
Markieren Sie Unsicherheiten ausdrücklich. Fehlende Pläne, unbekannte Rohrdimensionen oder unklarer Netzanschluss erhalten Verantwortliche und Prüftermine. Diese Liste begleitet das Projekt und verhindert, dass offene Punkte stillschweigend als bauseitige Leistung enden.
Phase 2: Heizlast und Wärmeübergabe prüfen
Eine fachliche Heizlast und die raumweise Bewertung der Heizflächen schaffen die thermische Grundlage. Verbrauchsdaten plausibilisieren das Ergebnis, ersetzen es aber nicht. Kritische Räume, gewünschte Temperaturen und geplante Hüllmaßnahmen werden dokumentiert.
Die vorgesehene Systemtemperatur folgt aus dieser Prüfung. Hydraulik, Volumenstrom und mögliche Heizkörperanpassungen werden beschrieben. Erst danach lässt sich die Leistung einer Wärmepumpe sinnvoll eingrenzen.
Phase 3: Aufstellort und Nebengewerke klären
Für das Außengerät werden Schall, Grenzen, Fenster, Wartung, Kondensat und Leitungsweg geprüft. Innen brauchen Speicher und Hydraulik reale Stellflächen. Türbreiten, Treppen und Anlieferweg gehören in die Ortsaufnahme.
Elektrofachkraft und gegebenenfalls Netzbetreiber prüfen Zählerplatz, Anschluss und Steuerung. Rückbau von Gas, Öl oder Schornstein wird als eigenes Los beschrieben. Damit gelangen dieselben Voraussetzungen in jedes Angebot.
Phase 4: Angebote und Förderweg synchronisieren
Anbieter erhalten dieselbe Leistungsbeschreibung. Verglichen werden Auslegung, Gerät, Hydraulik, Warmwasser, Schall, Elektro-Schnittstelle, Rückbau, Dokumentation und Preis. Auslassungen werden nicht als Ersparnis gewertet.
Parallel wird die aktuelle Förderung geprüft. Vertragszeitpunkt und Bedingungen müssen zum Antrag passen. Eine Förderannahme wird erst dann in die Finanzierung übernommen, wenn Voraussetzungen und Prozess belastbar geklärt sind.
Phase 5: Bauvorbereitung und Übergang sichern
Vor Baustart werden Termine, Abschaltungen, Bewohnerinformation, Schutzwege, Materiallager und Entsorgung abgestimmt. Fundament, Kernbohrung oder Elektro können gegebenenfalls vorbereitet werden. Verantwortlichkeiten an Schnittstellen stehen schriftlich fest.
Für kalte Perioden wird eine Übergangslösung benannt. Das betrifft Raumwärme und Warmwasser. Eine pauschale Aussage zur Einbaudauer reicht nicht, wenn mehrere Gewerke oder Rückbauarbeiten voneinander abhängen.
Phase 6: Rückbau, Montage und Inbetriebnahme
Die alte Anlage wird fachgerecht stillgelegt. Neue Komponenten werden entsprechend Planung montiert, Leitungen gedämmt, Kondensat geführt und elektrische Schutzmaßnahmen umgesetzt. Änderungen gegenüber dem Angebot werden dokumentiert, bevor sie verdeckt sind.
Inbetriebnahme umfasst mehr als Einschalten: Parameter, Heizkurve, Warmwasser, Zeitprogramme, Schallmodus und Schnittstellen werden eingestellt. Betreiber erhalten eine verständliche Einweisung und wissen, welche Werte sie beobachten sollen.
Phase 7: Abgleich, Dokumentation und erste Heizperiode
Hydraulischer Abgleich, Messwerte und Übergabeprotokoll werden vollständig übergeben. Dazu gehören Produktunterlagen, Garantien, Rechnungen, Förderbelege und Kontaktdaten. Offene Restarbeiten erhalten Termin und Verantwortlichen.
Die erste Heizperiode ist Teil der Optimierung. Verbrauch, Raumtemperaturen, Heizstabstunden, Fehlermeldungen und auffällige Geräusche werden protokolliert. Änderungen an der Heizkurve erfolgen schrittweise. Ein einzelner milder Monat beweist weder Erfolg noch Fehler; bewertet wird ein nachvollziehbarer Zeitraum.
Meilensteine mit klaren Freigaben verbinden
Zwischen den Phasen braucht es kurze, aber eindeutige Freigabepunkte. Nach der Bestandsaufnahme wird bestätigt, welche Daten fehlen. Nach der Planung werden Leistung, Temperatur, Aufstellort und Schnittstellen freigegeben. Vor der Bestellung wird geprüft, ob Angebot, Förderweg und Finanzierung denselben Stand abbilden. Vor dem Rückbau wird bestätigt, dass Material, Personal, Elektro und Übergangslösung verfügbar sind.
Diese Freigaben sind keine zusätzliche Bürokratie, sondern verhindern teure Sprünge zurück. Eine Bestellung ohne geklärten Aufstellort oder ein Rückbau ohne gesicherte Warmwasserlösung erzeugt Zeitdruck, unter dem technische Kompromisse wahrscheinlicher werden. Jede Freigabe erhält Datum, Unterlage und verantwortliche Person. Ungeklärte Punkte werden nicht mit Formulierungen wie „bauseits“ oder „später“ unsichtbar gemacht.
Übergabe in einen stabilen Betrieb organisieren
Bei der Einweisung werden nicht nur Tasten gezeigt. Eigentümer brauchen die normale Heizkurve, Warmwasserzeiten, Hinweise zum Heizstab, Grenzwerte für Meldungen und einen klaren Weg für Störungen. Änderungen durch Bewohner, Installationsbetrieb oder Fernwartung sollten nachvollziehbar bleiben. Zählerstände und Betriebsdaten werden am Übergabetag als Ausgangspunkt dokumentiert.
Nach einigen Wochen folgt eine erste Sichtung, nach einer relevanten Kältephase eine fachliche Bewertung. Dabei werden Komfort, Laufzeiten, Temperaturen und Verbrauch zusammen betrachtet. Ein hoher Tagesverbrauch ohne Wetterbezug ist ebenso wenig aussagekräftig wie ein einzelner günstiger Tag. Erst die Verbindung aus Gebäudenutzung, Witterung und Anlagenparametern zeigt, ob Nachregelung oder eine technische Prüfung nötig ist. Zum Abschluss werden die finalen Einstellungen, noch offene Beobachtungspunkte und der nächste Prüftermin in das Übergabeprotokoll übernommen. Damit bleibt der stabile Betrieb auch nachvollziehbar, wenn später eine andere Fachperson die Anlage betreut.
